Retrospectiva das obras CN Empreendimentos em 2022




2022 foi um ano desafiador, mas de muitas conquistas e histórias para contar. Especialmente para o time de obras da CN, que tocou os trabalhos de 4 grandes empreendimentos em construção simultaneamente.



Confira um breve resumo das obras durante 2022, com alguns dos marcos deste ano de tanto trabalho e sucesso.



Brava Garden Home Club

Janeiro

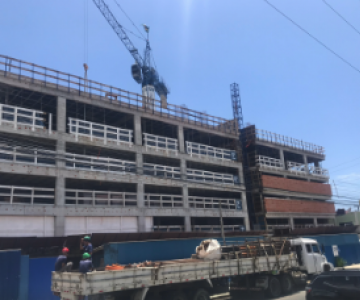

  • Supraestrutura no pavimento 20°
  • Alvenaria de vedação até o pavimento 12°
  • Reboco interno até o pavimento 9°
  • Instalações hidrossanitárias e elétricas enterradas
  • Instalações hisdrossanitárias até o pavimento 7°



Junho

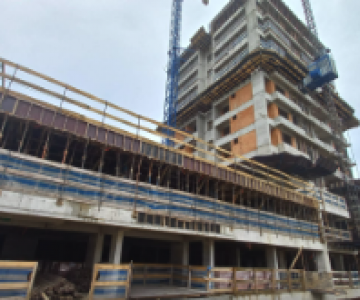

  • Alvenaria de vedação na torre concluída
  • Alvenarias das churrasqueiras até o pavimento 18°
  • Reboco interno até o pavimento 15°
  • Impermeabilização interna das paredes até o pavimento 8°
  • Instalações hidrossanitárias até pavimento 19°
  • Execução da estrutura do lazer (entre as torres)
  • Execução da estrutura da caixa d’água da torre B



Dezembro

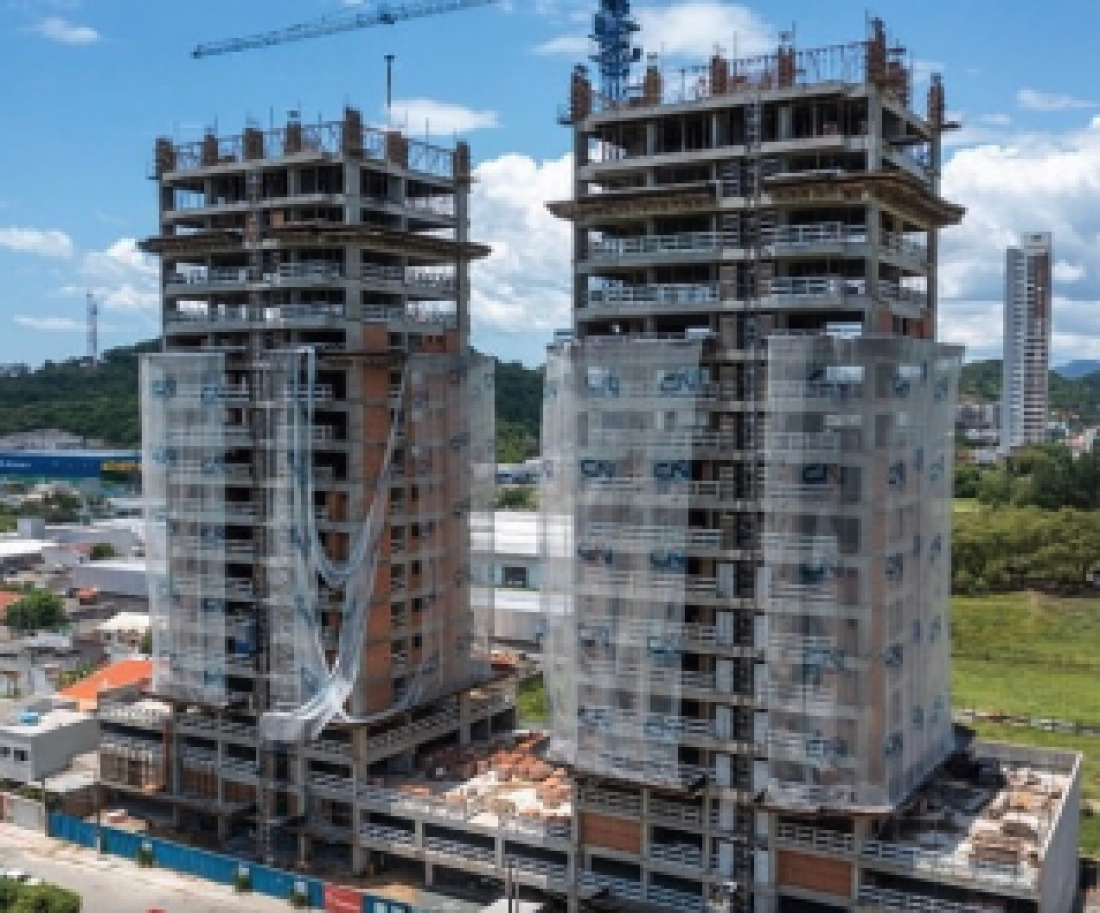

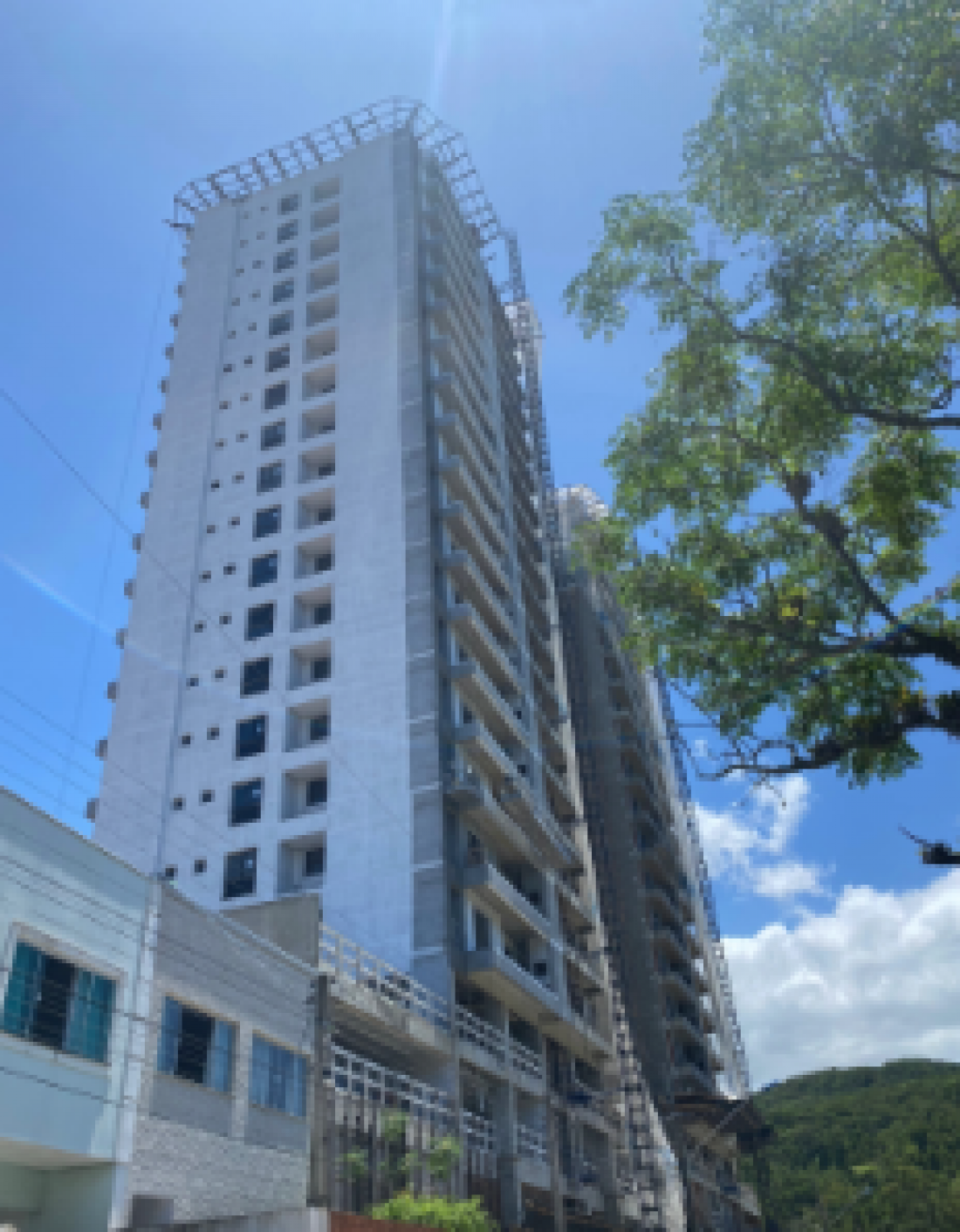

  • Reboco externo executado 89%
  • Esquadrias executado 18%
  • Pintura externa executado 11%
  • Forro de gesso executado 65%
  • Azulejos de parede executado 62%
  • Pintura interna executado 41%
  • Impermeabilização interna executado 58%
  • Piso cerâmico executado 8%
  • Serviços em andamento no lazer (reboco interno, contrapiso, selador)

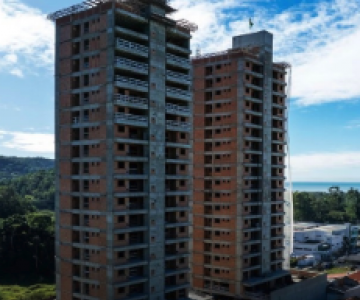

Avanço atual da obra: 71,6%





Brava Valley Home Club

Janeiro

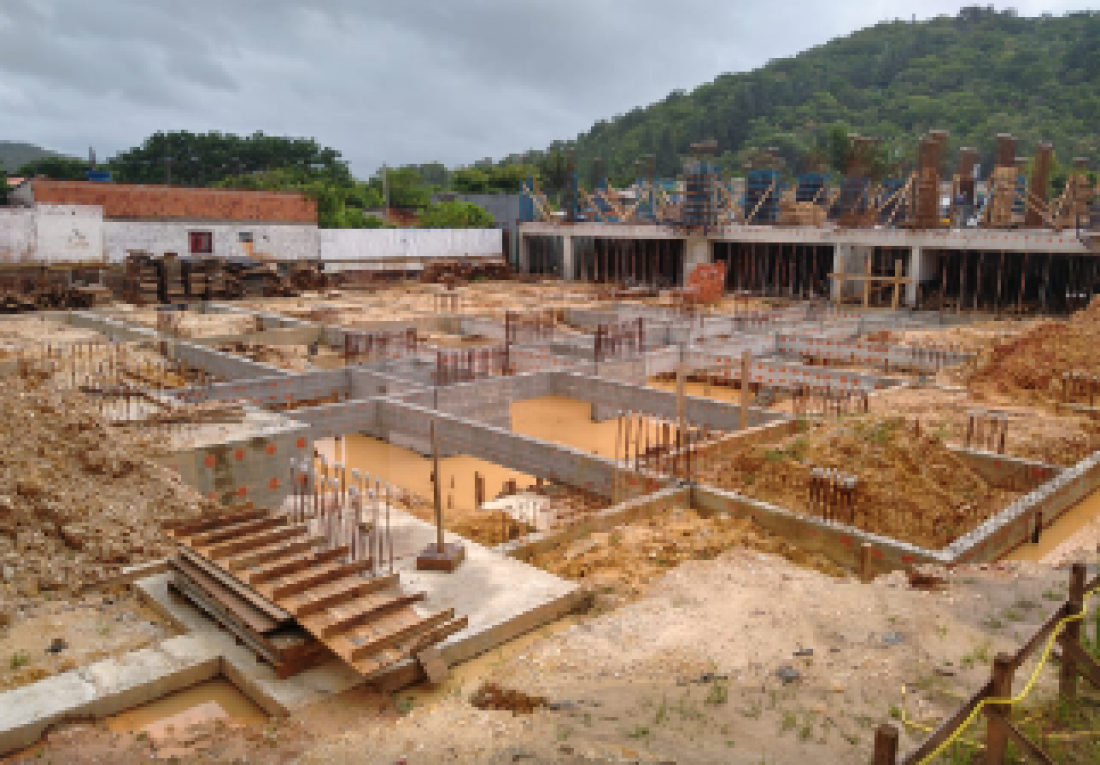

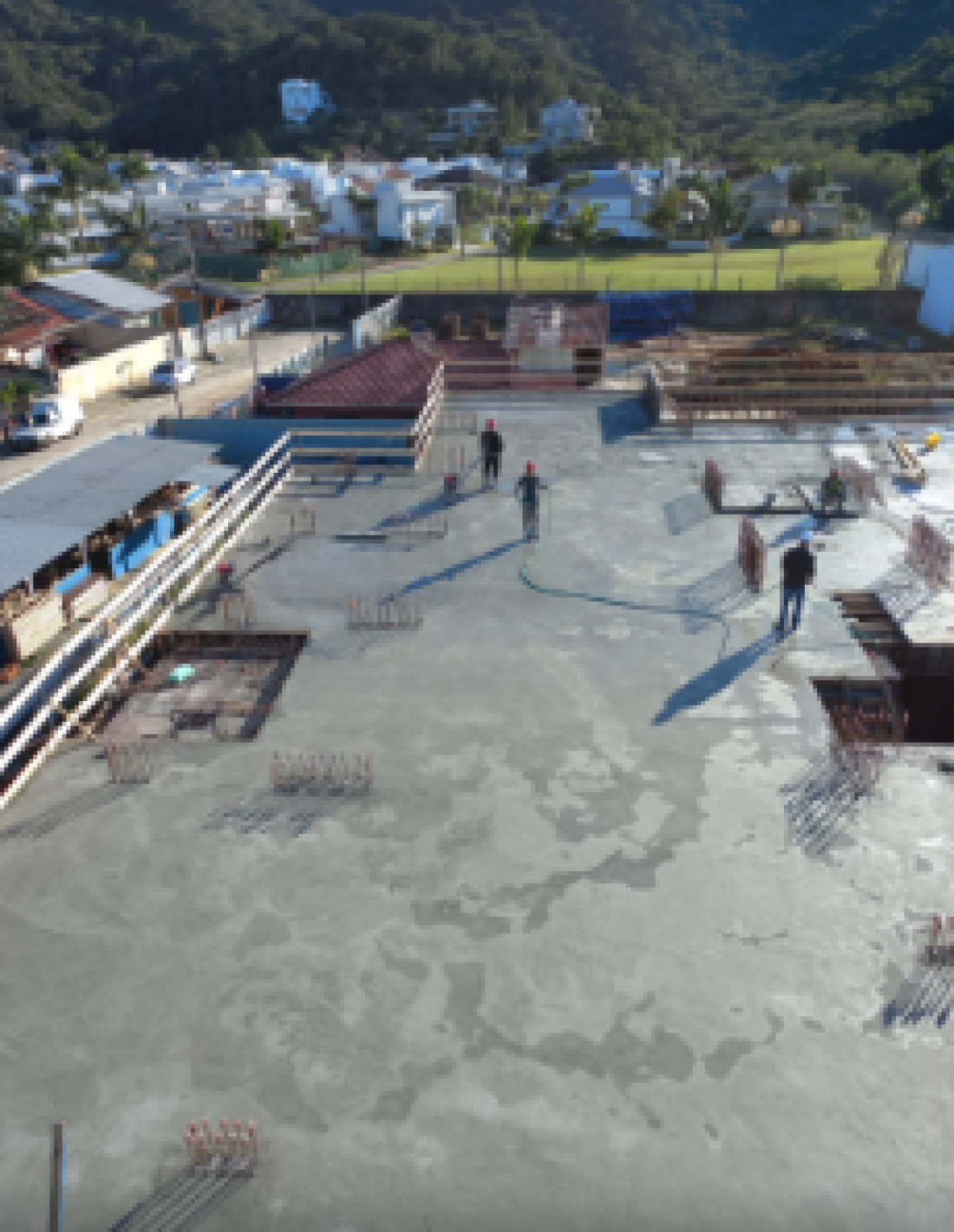

  • Fundação 100%

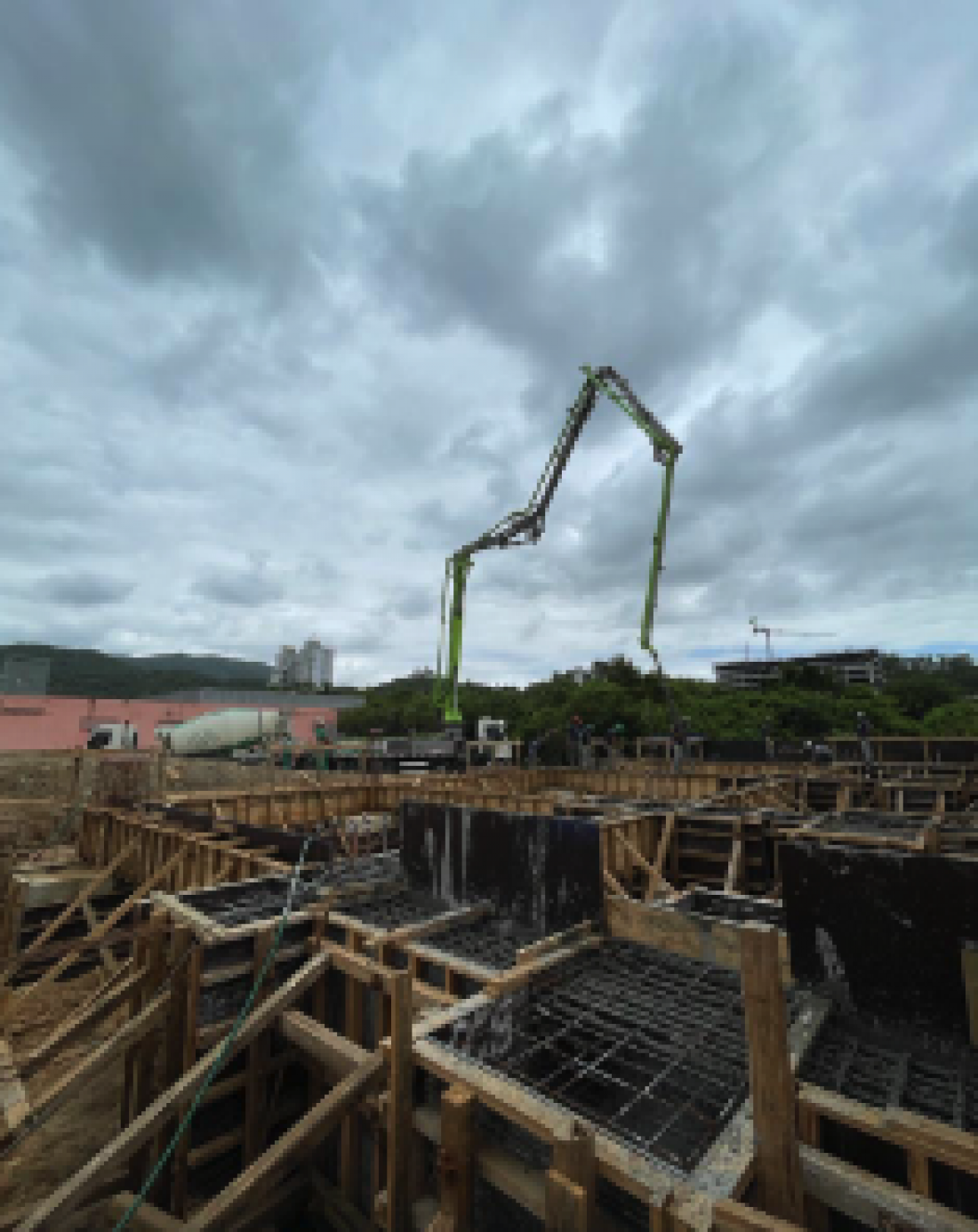

  • Vigas baldrame 100%
  • Supraestrutura B pavimento G1



Junho

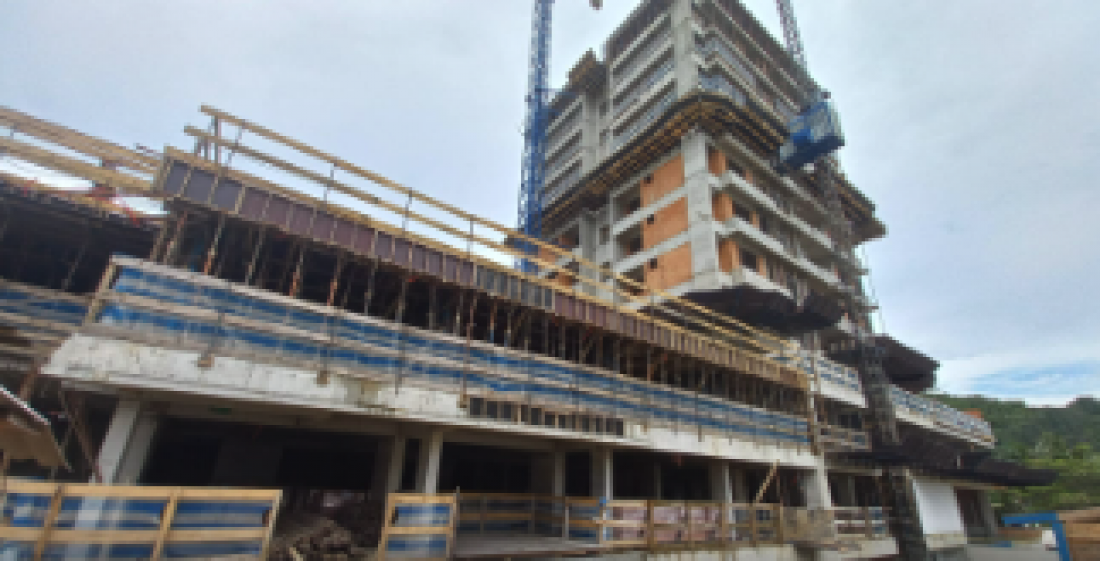

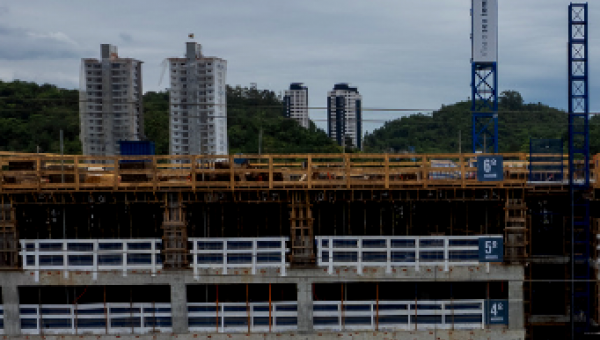

  • Supraestrutura A pavimento G2
  • Supraestrutura B pavimento 4°



Dezembro

  • Supraestrutura A lazer 100%
  • Supraestrutura B até pavimento 13°
  • Alvenaria até pavimento 8° B
  • Esgoto e pluvial 25% do embasamento
  • Hidráulica dos apartamentos modelo 10%
  • Infraestrutura elétrica dos apartamentos modelo 100%
  • Sala comercial (parte cinza) 100%



Avanço atual da obra: 21,34%





Brava Breeze Residence

 Janeiro

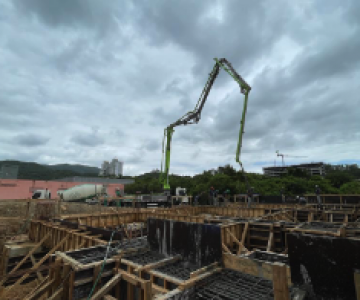

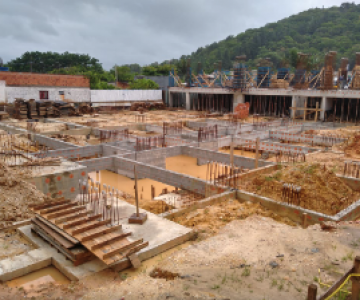

  • Fundação 100%
  • Execução do pavimento G1
  • Preparação do canteiro de obras



Junho

  • Execução do pavimento G3



Dezembro

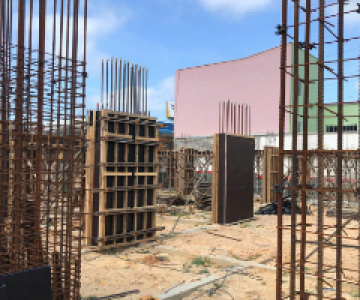

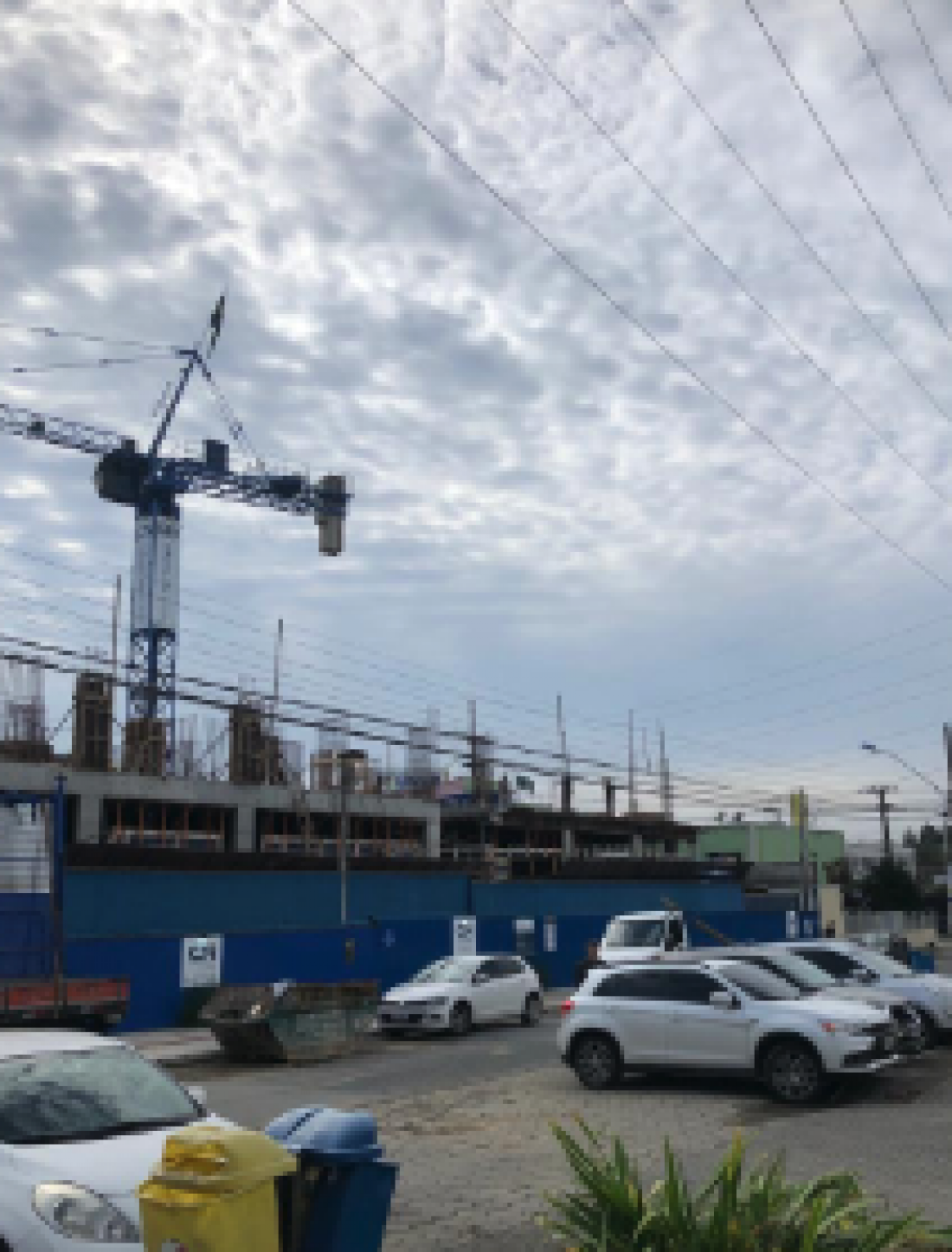

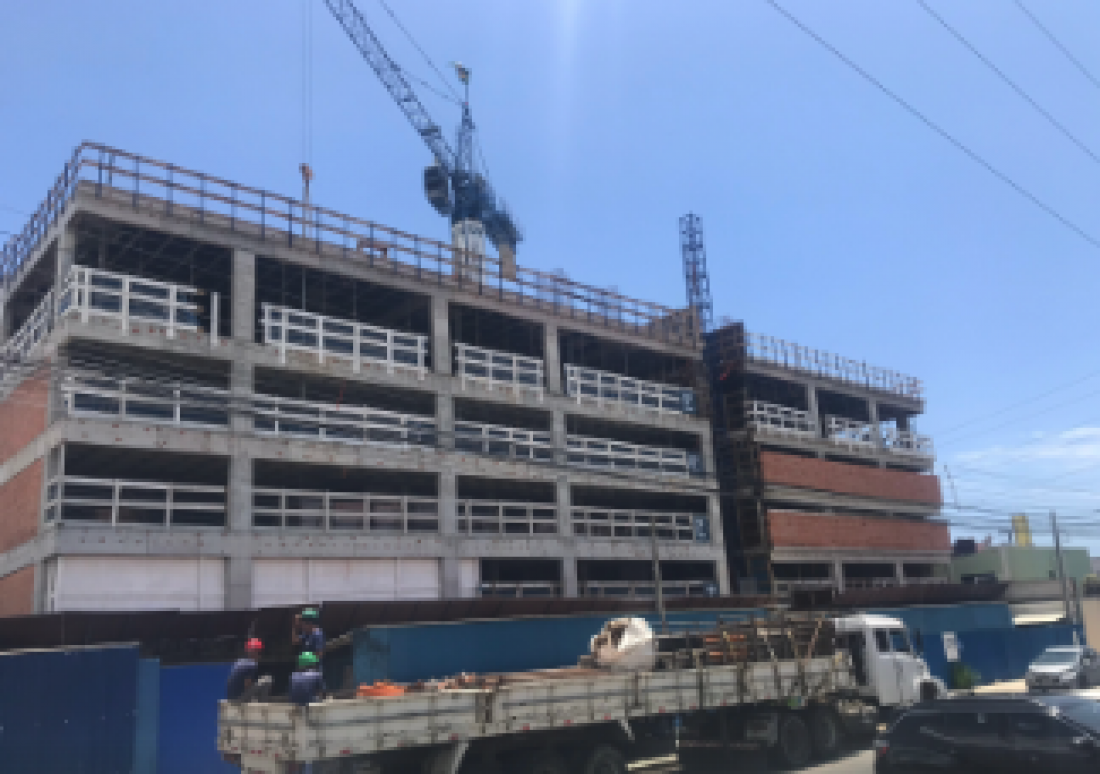

  • Execução do pavimento tipo diferenciado
  • Alvenaria das garagens 80% concluída
  • Tubulações enterradas 40% concluídas



Avanço atual da obra: 15,84%





Brava Ocean Home Club

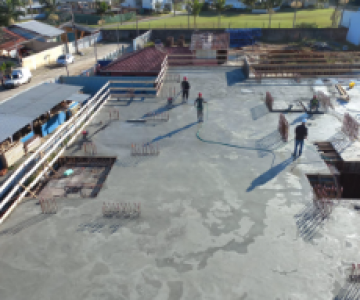

Abril (início das obras)

  • Limpeza do terreno

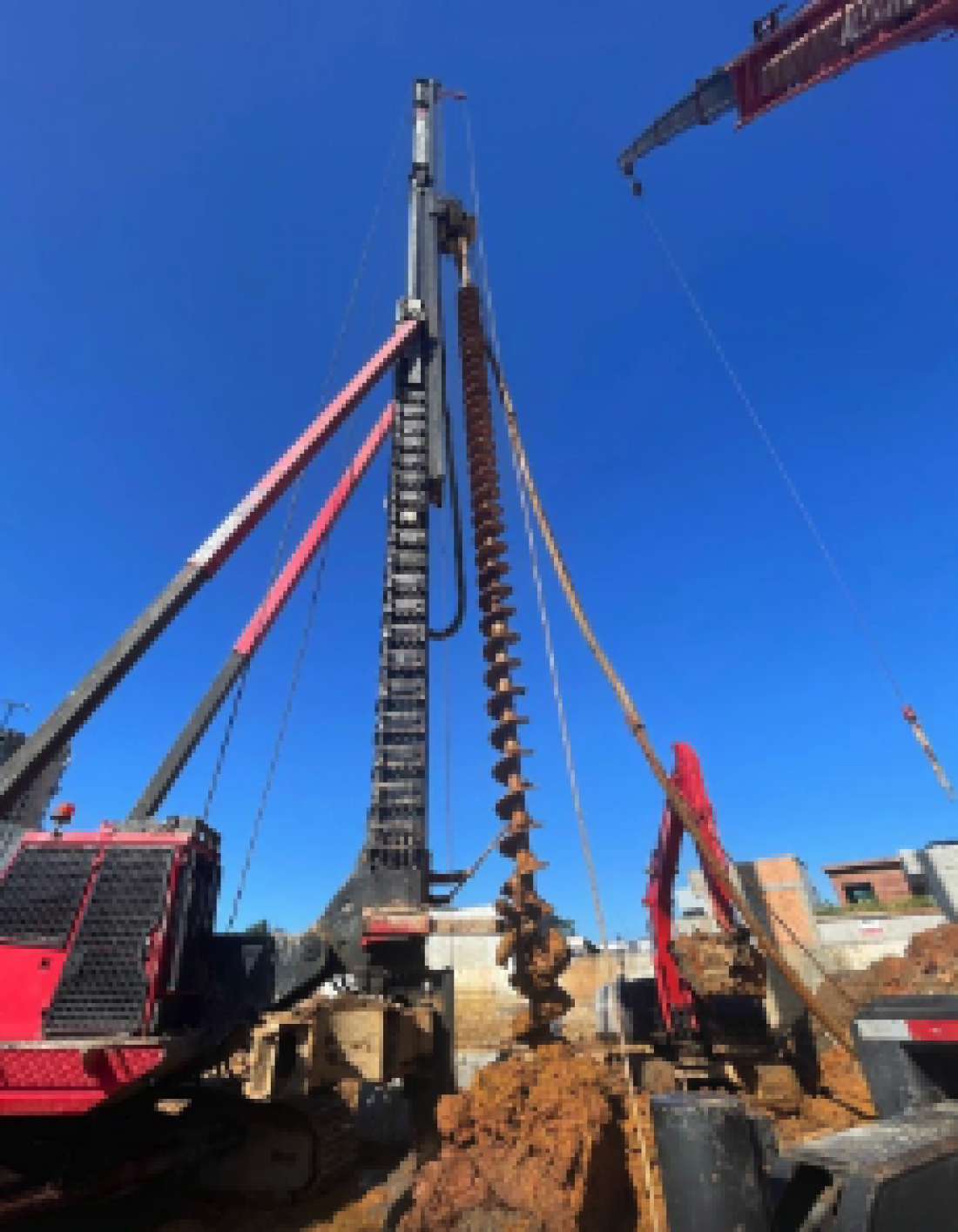

  • Execução de sondagem rotativa do solo

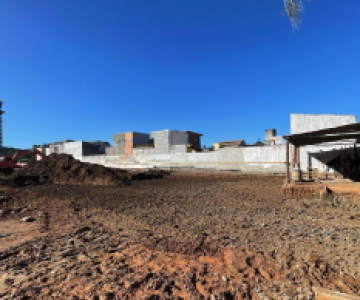

  • Início das fundações do módulo D



Junho

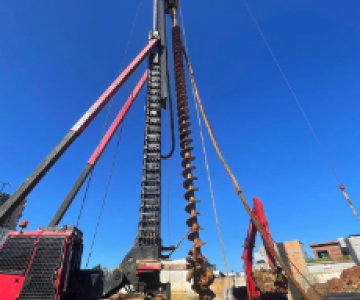

  • Execução das estacas do módulo D



Novembro

  • Início da execução dos blocos baldrame do módulo D
  • Execução PCE – Prova de Carga Estática



Avanço atual da obra: 3,2%



Deixamos aqui nosso muito obrigado a todos os colaboradores, clientes e parceiros que nos permitem construir juntos essa história todos os dias. Que venha 2023, com muito trabalho, realizações e ainda mais conquistas.



Quer saber mais sobre os projetos da CN? Conheça o Brava Ocean Home Club e garanta seu lugar ao sol na melhor escolha da Praia Brava de Itajaí




COMPARTILHE
QUAX - Sites & Sistemas
A CN Construtora utiliza cookies que são necessários para o funcionamento adequado de suas páginas e melhorar a sua experiência.
Para mais informações acesse a nossa Política de Privacidade e Política de Cookies.
